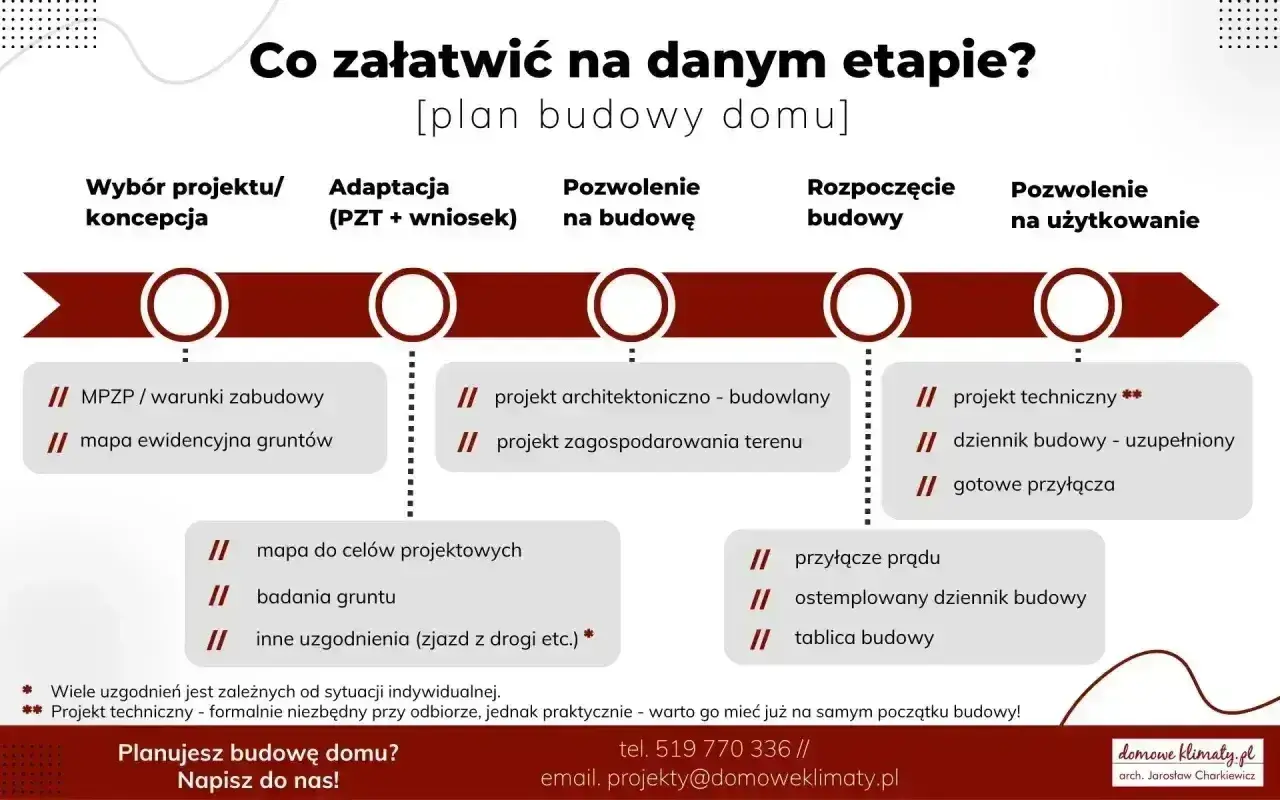

Budowa nie zaczyna się od koparki, tylko od decyzji urzędu albo od sytuacji, w której prawo dopuszcza prostszą ścieżkę. Pozwolenie na budowę jest granicą między samym planem a legalnym rozpoczęciem robót. Najwięcej problemów rodzi nie sam formularz, ale błędne założenie, że każda inwestycja podlega tym samym regułom.
Pozwolenie na budowę jest wymagane tylko wtedy, gdy inwestycja nie mieści się w uproszczonej ścieżce
- Pozwolenie na budowę jest obowiązkowe, gdy obszar oddziaływania obiektu wychodzi poza działkę albo inwestycja wymaga dodatkowych uzgodnień środowiskowych.
- Wniosek o pozwolenie zwykle obejmuje cztery egzemplarze projektu budowlanego, oświadczenie o prawie do dysponowania nieruchomością i decyzję WZ, jeśli nie ma planu miejscowego.
- Urząd ma co do zasady 65 dni na wydanie decyzji, a dla inwestycji kolejowych 45 dni.
- Decyzja wygasa po 3 latach bez rozpoczęcia budowy albo po przerwie w robótach trwającej dłużej niż 3 lata.
- Zgłoszenie budowy działa inaczej niż pozwolenie, bo brak sprzeciwu urzędu po 21 dniach otwiera drogę do startu robót.
Kiedy pozwolenie na budowę jest obowiązkowe?
Tak, jest obowiązkowe wtedy, gdy inwestycja nie mieści się w katalogu prostszych procedur. Według Prawa budowlanego prawo do zabudowy istnieje tylko wtedy, gdy inwestor wykaże tytuł do nieruchomości i zgodność zamierzenia z przepisami. Jeżeli projekt wychodzi poza granice działki, wpływa na sąsiednie grunty albo wymaga decyzji środowiskowej, zgłoszenie nie wystarcza.
W praktyce pozwolenie pełni funkcję filtra legalności. Urząd sprawdza nie tylko sam budynek, ale też to, czy projekt pasuje do planu miejscowego albo decyzji o warunkach zabudowy, czy został przygotowany przez uprawnione osoby oraz czy nie narusza interesów osób trzecich. To właśnie dlatego pozwolenie bywa konieczne przy domach jednorodzinnych, większych obiektach usługowych, przebudowach ingerujących w konstrukcję i inwestycjach na terenach objętych szczególną ochroną.
Uwaga: Sama własność działki nie zamyka sprawy. Liczy się jeszcze zgodność projektu z planem, przepisami technicznymi i zakresem oddziaływania obiektu.
Obszar oddziaływania obiektu oznacza teren, na którym przepisy nakładają ograniczenia w zagospodarowaniu i zabudowie. Jeśli ten obszar wychodzi poza działkę, urząd traktuje sprawę jako wymagającą pozwolenia, nawet wtedy, gdy inwestor liczył na prostszy tryb. W domach jednorodzinnych to najczęstszy punkt sporny, bo granica działki i granica oddziaływania nie zawsze pokrywają się ze sobą.
Do pozwolenia prowadzą też sytuacje specjalne, na przykład inwestycje objęte procedurą środowiskową albo obiekty wymagające dodatkowych uzgodnień konserwatorskich, drogowych czy technicznych. Jeżeli teren ma status zabytku albo znajduje się w strefie ochrony, dochodzą kolejne zgody, które trzeba zdobyć przed wydaniem decyzji. Wtedy dokumentacja nie jest tylko zbiorem załączników, ale całym łańcuchem zależności między różnymi organami.
Najprościej widać to na porównaniu trzech ścieżek. W zależności od typu inwestycji decyzja, zgłoszenie albo uproszczony tryb prowadzą do tego samego celu, ale różnią się zakresem papierów, czasem reakcji urzędu i ryzykiem zatrzymania prac.
| Procedura | Kiedy się stosuje | Główne dokumenty | Start robót |
|---|---|---|---|
| Pozwolenie na budowę | Gdy obszar oddziaływania wychodzi poza działkę albo potrzebne są dodatkowe zgody | Projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością, WZ jeśli brak planu | Po ostatecznej decyzji i spełnieniu dalszych obowiązków rozpoczęcia budowy |
| Zgłoszenie budowy | Gdy inwestycja mieści się w katalogu robót możliwych do zgłoszenia | Formularz zgłoszeniowy i załączniki wymagane dla danej inwestycji | Po 21 dniach bez sprzeciwu urzędu |
| Uproszczony dom do 70 m² | Gdy spełnione są warunki uproszczonej procedury dla domu jednorodzinnego | Ułatwione zgłoszenie i dokumenty przewidziane dla tej ścieżki | Bez pozwolenia, bez kierownika budowy i bez dziennika budowy |
To porównanie pokazuje najważniejszą rzecz: nie każda inwestycja potrzebuje tej samej ścieżki, ale każda musi trafić do właściwej. Gdy inwestor wybiera tryb „na skróty” bez analizy obszaru oddziaływania albo wymagań lokalnych, problem pojawia się dopiero na etapie urzędu lub nadzoru budowlanego. Wtedy oszczędność czasu znika bardzo szybko.
Jakie dokumenty trzeba zebrać przed złożeniem wniosku?
Najkrótsza odpowiedź brzmi: projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością i dokumenty lokalizacyjne, jeśli są wymagane. Gdy dla terenu nie ma planu miejscowego, potrzebna jest decyzja o warunkach zabudowy; gdy plan istnieje, ten dokument zwykle nie jest potrzebny. Jeżeli inwestycja wymaga odrębnych pozwoleń lub uzgodnień, trzeba je dołączyć od razu.
Przepisy wymagają, aby do wniosku trafiły cztery egzemplarze projektu budowlanego, z których dwa zostają u inwestora, jeden trafia do organu, a jeden do nadzoru budowlanego. Projekt ma być zgodny z planem miejscowym albo decyzją WZ, a także z wymaganiami technicznymi i środowiskowymi. W praktyce to oznacza, że każdy rysunek, opis i załącznik muszą ze sobą współgrać, bo sprzeczność między nimi uruchamia wezwanie do poprawy.
Zapamiętaj: Urząd nie kompletuję dokumentacji za inwestora. Brak jednego załącznika potrafi zatrzymać bieg sprawy, a w skrajnym przypadku zakończyć się odmową.
Co trafia do wniosku
- Projekt budowlany w wymaganej liczbie egzemplarzy wraz z opiniami, uzgodnieniami i pozwoleniami szczególnymi.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
- Decyzja WZ, gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego.
- Inne zgody wynikające z przepisów szczególnych, na przykład konserwatorskich albo drogowych.
- Informacja o obszarze oddziaływania, jeśli wynika z charakteru inwestycji i projektu.
W sprawach proceduralnych pomagają też wzory publikowane przez GUNB. Dostępne są tam między innymi formularze PB-1 i PB-5, które porządkują podstawowy zestaw danych i oświadczeń potrzebnych w postępowaniu budowlanym. Dzięki temu łatwiej odróżnić dokument wymagany ustawą od załącznika dorzucanego „na wszelki wypadek”.
Warto pamiętać o niuansie finansowym, bo w domu jednorodzinnym przeznaczonym wyłącznie na cele mieszkaniowe opłata skarbowa co do zasady nie występuje. Jeżeli jednak część budynku ma służyć innym celom, pojawia się opłata liczona jako 1 zł za każdy metr kwadratowy powierzchni użytkowej, z limitem 539 zł. Potwierdzenie zapłaty dołącza się do wniosku, więc ten detal nie powinien zostać odkryty dopiero na końcu procedury.
Jak działa kompletność dokumentów
Organ sprawdza zgodność projektu z planem miejscowym albo decyzją WZ, zgodność z przepisami techniczno-budowlanymi, kompletność projektu i posiadanie wymaganych opinii oraz sprawdzeń. Jeśli pojawiają się braki, urząd wzywa do ich usunięcia, a bez uzupełnienia dokumentacji decyzja nie przejdzie dalej. To właśnie tutaj najczęściej wyłapuje się błędy, które inwestor uznał za drobne, ale które w praktyce zmieniają całą sprawę.
Ważne jest też to, że niektóre uzgodnienia trzeba mieć przed złożeniem wniosku, a nie w trakcie oczekiwania na odpowiedź urzędu. Dotyczy to zwłaszcza inwestycji na terenach szczególnych, gdzie projekt budowlany jest tylko jednym z elementów większego układu formalnego. Gdy dokumentacja jest spójna od początku, procedura zwykle przebiega znacznie sprawniej.
Przy składaniu wniosku online lub papierowo logika pozostaje taka sama: najpierw komplet, potem złożenie, a dopiero później oczekiwanie na decyzję. Z punktu widzenia inwestora to zwykle moment, w którym warto równolegle sprawdzić plan robót, warunki przyłączeń i termin wejścia wykonawcy na teren budowy. Wtedy pozwolenie przestaje być martwym dokumentem, a zaczyna działać jako realny element harmonogramu.
Jak długo trwa procedura i kiedy decyzja traci moc?
Co do zasady urząd ma 65 dni na wydanie decyzji, a przy inwestycjach kolejowych 45 dni. Jeżeli termin zostanie przekroczony, organ wyższego stopnia wymierza karę 500 zł za każdy dzień zwłoki, choć przepisy wyłączają z tego liczenia część spraw związanych z oceną oddziaływania na środowisko i określone opóźnienia proceduralne. To jedna z niewielu sytuacji, w której ustawa bardzo konkretnie rozlicza bezczynność administracji.
Nie oznacza to jednak, że każda sprawa biegnie identycznie. Jeśli wniosek jest niekompletny, jeśli projekt wymaga poprawek albo jeśli dołączone dokumenty nie odpowiadają rzeczywistemu stanowi inwestycji, termin może się zatrzymać lub wydłużyć. Dlatego szybka decyzja urzędu zwykle jest skutkiem dobrze przygotowanego kompletu, a nie samego złożenia papierów.
W praktyce: Im bardziej uporządkowany wniosek, tym mniejsze ryzyko, że urząd wróci po poprawki. Najwięcej czasu traci się nie na samym oczekiwaniu, ale na uzupełnianiu braków.
Kiedy urząd może zatrzymać sprawę
Urząd zatrzyma sprawę wtedy, gdy projekt nie zgadza się z planem miejscowym, decyzją WZ albo przepisami technicznymi. Tak samo dzieje się, gdy brakuje wymaganych opinii, uzgodnień, zaświadczeń albo gdy podpisy i zakresy uprawnień nie pasują do przygotowanej dokumentacji. W praktyce najczęstszy problem wygląda banalnie: jeden załącznik ma złą datę, drugi odwołuje się do nieaktualnej wersji projektu, a trzeci nie obejmuje całego zamierzenia.
W takich sytuacjach organ wzywa do usunięcia nieprawidłowości, a brak reakcji zwykle kończy się odmową albo pozostawieniem sprawy bez efektu, którego oczekiwał inwestor. To oznacza, że samo „złożenie wniosku” nie daje jeszcze bezpieczeństwa prawnego. Bez zgodności całej dokumentacji decyzja może w ogóle nie dojść do skutku.
Kiedy decyzja wygasa
Decyzja wygasa, jeśli budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym stała się ostateczna, albo jeśli przerwa w robótach trwa dłużej niż 3 lata. Rozpoczęcie budowy oznacza wejście w etap prac przygotowawczych, takich jak wytyczenie geodezyjne, niwelacja terenu, zagospodarowanie placu budowy lub wykonanie przyłączy na potrzeby budowy. Jeśli ten próg zostanie przekroczony, potrzebny jest nowy wniemy.
To ważne szczególnie wtedy, gdy inwestor uzyskuje decyzję z dużym wyprzedzeniem, a potem czeka na finansowanie, zmianę projektu albo zakończenie innych formalności. Pozwolenie nie jest więc bezterminowym „biletem wstępu” na budowę. To dokument powiązany z harmonogramem i realnym startem robót.
Po uzyskaniu decyzji pojawia się jeszcze kolejny etap: odbiór dziennika budowy oraz zawiadomienie o zamierzonym terminie rozpoczęcia robót tam, gdzie przepisy tego wymagają. Właśnie wtedy pozwolenie zaczyna działać w praktyce, a nie tylko w aktach sprawy. Jeśli termin startu nie zgadza się z dokumentami, problem nie dotyczy już teorii, tylko placu budowy.
Kiedy zgłoszenie wystarczy, a kiedy trzeba wrócić do pozwolenia?
Tak, zgłoszenie wystarcza tylko wtedy, gdy inwestycja mieści się w katalogu robót dopuszczonych przez ustawę i nie uruchamia dodatkowych warunków. Zgłoszenie budowy działa na zasadzie milczącej zgody: urząd ma 21 dni na sprzeciw, a brak reakcji otwiera drogę do rozpoczęcia robót. To rozwiązanie bywa szybsze, ale nie daje takiej samej pewności jak decyzja o pozwoleniu.
W domach jednorodzinnych pojawia się jeszcze osobna ścieżka dla budynków do 70 m² zabudowy, realizowanych w uproszczonej procedurze. W tej wersji nie trzeba ustanawiać kierownika budowy ani prowadzić dziennika budowy, ale trzeba spełnić warunki przewidziane dla tego trybu. Uproszczenie nie oznacza więc braku zasad, tylko krótszą listę formalności.
Warto zestawić to z pozwoleniem także dlatego, że różnica nie dotyczy wyłącznie tempa. Pozwolenie daje decyzję administracyjną przed startem, a zgłoszenie opiera się na braku sprzeciwu urzędu, co wymaga większej ostrożności przy ocenie, czy inwestycja rzeczywiście mieści się w katalogu zgłoszeń. Błąd w ocenie może spowodować, że urząd uzna roboty za prowadzone bez wymaganej decyzji.
| Wariant | Zakres zastosowania | Ryzyko pomyłki | Co blokuje start |
|---|---|---|---|
| Pozwolenie na budowę | Inwestycje z większym wpływem na otoczenie lub z dodatkowymi wymaganiami prawnymi | Niskie, jeśli projekt i dokumenty są kompletne | Brak decyzji ostatecznej albo istotne braki w dokumentacji |
| Zgłoszenie budowy | Roboty objęte katalogiem zgłoszeń, bez potrzeby pełnego pozwolenia | Średnie, bo trzeba dobrze ocenić, czy zgłoszenie rzeczywiście wystarcza | Sprzeciw urzędu w terminie 21 dni |
| Dom do 70 m² | Uproszczona ścieżka dla domu jednorodzinnego na działce budowlanej | Średnie, bo warunki programu muszą być spełnione ściśle | Niespełnienie wymogów uproszczonej procedury |
Przykład z życia: Inwestor planuje niewielki dom przy granicy działki i zakłada, że zgłoszenie wystarczy. Jeśli projektant wyznaczy obszar oddziaływania poza parcelę, cała procedura zmienia się w pozwolenie.
Przeczytaj również: Wyniki egzaminu zawodowego: Jak sprawdzić online? Przewodnik
Kiedy zmiana projektu staje się problemem
Istotna zmiana projektu zwykle nie jest już zwykłą korektą, tylko podstawą do nowej decyzji albo zmiany decyzji. Dotyczy to zwłaszcza zmian w obszarze zagospodarowania działki, kubaturze, powierzchni zabudowy, wysokości, długości, szerokości czy liczbie kondygnacji. Jeżeli zmiana zwiększa obszar oddziaływania albo zmienia warunki z pozwolenia, nie da się jej bezpiecznie „dopiszyć” w trakcie realizacji.
Nieistotne odstąpienia mają inną logikę, ale to projektant kwalifikuje, czy dana zmiana rzeczywiście jest nieistotna. Z punktu widzenia inwestora najbezpieczniejsze jest traktowanie każdej większej modyfikacji jako sygnału do ponownej weryfikacji dokumentacji. W budownictwie drobna poprawka na papierze potrafi zmienić całą ścieżkę administracyjną.
Jakie błędy najczęściej blokują start robót?
Najczęściej blokuje go nie sama decyzja, tylko błędnie przygotowany komplet dokumentów albo pominięcie warunków lokalnych. Przy pozwoleniu na budowę kluczowe są zgodność z MPZP lub WZ, poprawny tytuł do nieruchomości, aktualny projekt i wszystkie wymagane uzgodnienia. Jeśli projekt zmienia się w sposób istotny, potrzebna jest nowa decyzja albo zmiana decyzji, a nie zwykła poprawka w teczce.
- Brak decyzji WZ przy działce bez planu miejscowego.
- Niepełny projekt albo niezgodność między opisem a rysunkami.
- Pomylenie zgłoszenia z pozwoleniem przy inwestycji, która wykracza poza działkę.
- Rozpoczęcie robót za wcześnie, przed ostatecznością decyzji albo po jej wygaśnięciu.
- Istotna zmiana projektu bez ponownej decyzji administracyjnej.
W praktyce największe straty powoduje pośpiech. Inwestor, który nie sprawdzi planu miejscowego, zakresu oddziaływania i kompletności załączników, zwykle traci więcej czasu niż ktoś, kto na starcie poświęcił jeden dzień na weryfikację całej ścieżki. To samo dotyczy przejścia z pozwolenia do realizacji: papier musi być zgodny z realnym stanem inwestycji, a nie z życzeniem wykonawcy.
Najpierw sprawdza się MPZP lub WZ, potem kompletuje dokumenty, a dopiero na końcu zaczyna roboty, bo właśnie ta kolejność odróżnia legalną inwestycję od kosztownego błędu.
